Để phục vụ công tác thẩm tra chuẩn bị kỳ họp của HĐND tỉnh, ngày 06/12/2024, Ban Kinh tế - Ngân sách đã khảo sát thực tế các dự án đề nghị gia hạn thời gian bố trí vốn huyện Diên Khánh. Đoàn khảo sát do ông Bùi Thanh Bình -Tỉnh ủy viên, Trưởng Ban Kinh tế - Ngân sách HĐND tỉnh làm trưởng đoàn, cùng với thành viên Ban Kinh tế - Ngân sách, đại diện Sở Kế hoạch và Đầu tư và đại diện lãnh đạo UBND huyện Diên Khánh và Phòng chuyên môn thuộc UBND huyện.






Quang cảnh buổi làm việc



Tại buổi làm việc, đại diện lãnh đạo UBND huyện Diên Khánh cho biết huyện Diên Khánh có 02 dự án đề nghị gia hạn đó là: dự án Mở rộng Hương lộ 5 (Tỉnh lộ 8 - Am Chúa) đã được HĐND huyện Diên Khánh phê duyệt chủ trương đầu tư tại Nghị quyết số 25/NQ-HĐND ngày 20/7/2020, phê duyệt điều chỉnh chủ trương đầu tư dự án tại Nghị quyết số 109/NQ-HĐND ngày 24/12/2020 và Nghị quyết số52/NQ-HĐND ngày 09/9/2024. Trên cơ sở đó, UBND huyện Diên Khánh phê duyệt dự án đầu tư tại Quyết định số 49/QĐ-UBND ngày 19/3/2021, phê duyệt điều chỉnh dự án đầu tư tại Quyết định số 269/QĐ-UBND ngày 26/01/2024 và Quyết định số 228/QĐ-UBND ngày 23/9/2024, là dự án thuộc nhóm B có tổng mức đầu tư là 105,792 tỷ đồng, thời gian thực hiện dự án năm 2021-2024 và dự án Cầu Mương Quan, xã Diên Phú đã được HĐND huyện Diên Khánh phê duyệt chủ trương đầu tư tại Nghị quyết số 32/NQ-HĐND ngày 20/7/2020, được UBND huyện Diên Khánh phê duyệt dự án đầu tư tại Quyết định số 147/QĐ-UBND ngày 20/8/2021, phê duyệt điều chỉnh dự án đầu tư tại Quyết định số 268QĐ-UBND ngày 26/01/2024, là dự án thuộc nhóm C có tổng mức đầu tư là 61,541 tỷ đồng, thời gian thực hiện dự án năm 2021-2024.

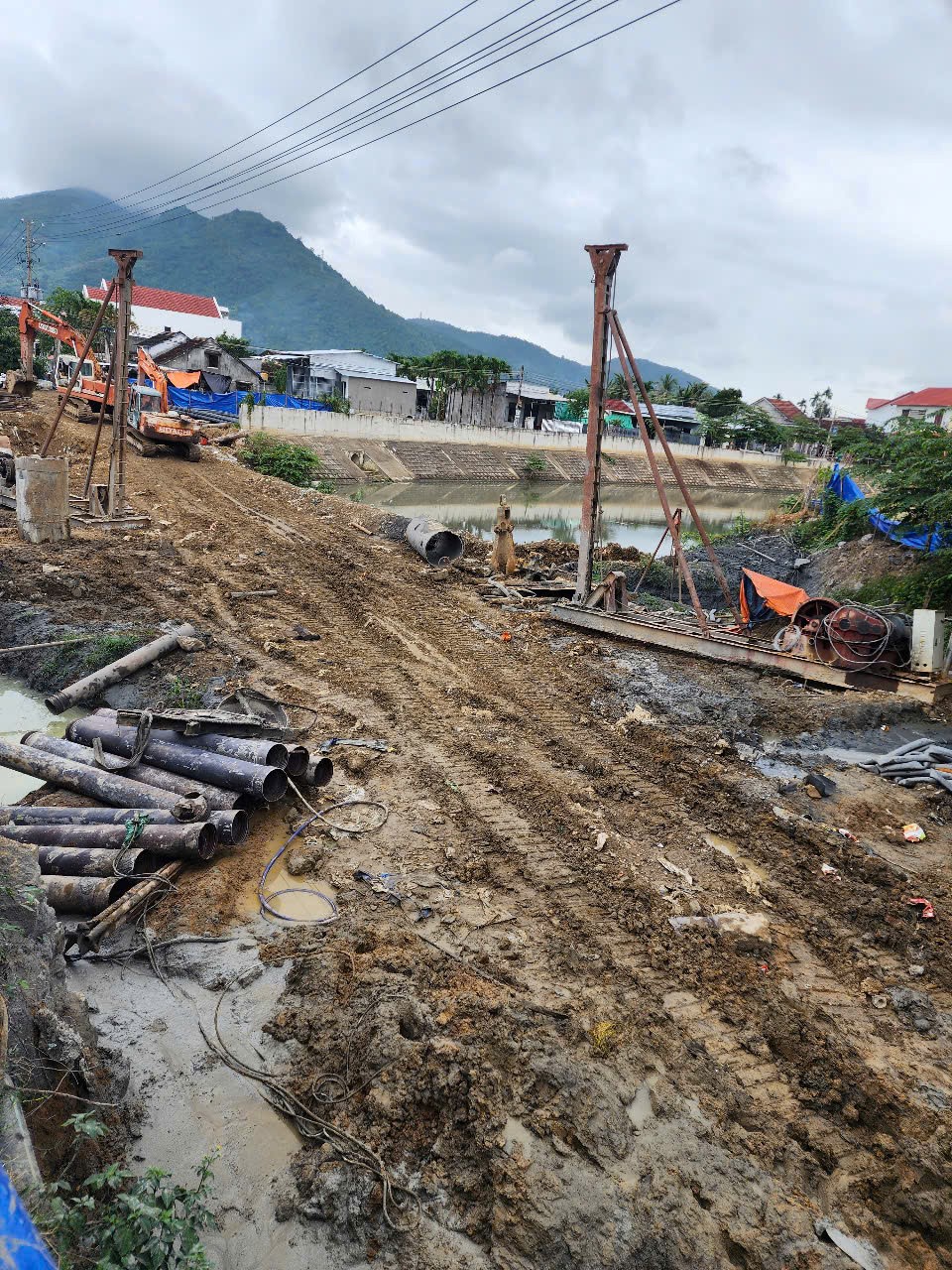

Quang cảnh địa điểm khảo sát tại Cầu Mương Quan, xã Diên Phú



Hiện nay, 02 dự án này đang gặp khó khăn, vướng mắc trong quá trình thực hiện, nguyên nhân chủ yếu là do phải xác định lại giá đất theo quy định của Luật Đất đai năm 2024, áp giá đền bù và phê duyệt lại nên mất thêm thời gian thực hiện dẫn đến chậm tiến độ giải phóng mặt bằng, chậm thi công. Do đó, UBND huyện trình UBND tỉnh trình HĐND tỉnh được gia hạn thời gian bố trí vốn của dự án Mở rộng Hương lộ 5 (Tỉnh lộ 8 - Am Chúa) và dự án Cầu Mương Quan, xã Diên Phú đến hết năm 2025 để tiếp tục triển khai thực hiện và hoàn thành, đưa vào sử dụng đúng mục tiêu đề ra.



Qua trao đổi, đánh giá đối với từng dự án, Đoàn khảo sát đề nghị UBND huyện Diên Khánh có biện pháp đẩy nhanh tiến độ thi công của 02 dự án này; đồng thời, đề nghị cam kết bảo đảm sử dụng hết vốn đã được cơ quan có thẩm quyền cấp và sớm hoàn thành, đưa các dự án này vào sử dụng.



Trên cơ sở kết quả khảo sát, Ban Kinh tế - Ngân sách HĐND tỉnh sẽ tổ chức thẩm tra dự thảo nghị quyết kèm theo tại Tờ trình của UBND tỉnh về việc gia hạn thời gian bố trí vốn các dự án theo quy định tại Điều 52 Luật Đầu tư công, trình HĐND tỉnh xem xét, quyết định.
